PODSUMOWANIE SPOTKANIA W GMINIE W SPRAWIE KONCEPCJI ODWODNIENIA WSI
Spotkanie odbyło się 02.09.2019 o godzinie 16.00 w sali konferencyjnej urzędu Gminy Michałowice.
Obecni:
Karolina Maciaszczyk – Projektant
Antoni Rumian – Wójt Gminy Michałowice
Jarosław Sadowski -W-ce Wójt Gminy Michałowice
Rober Doniec – Kierownika Referatu Inwestycji i Gospodarki Komunalnej
Adam Jurek – Radny Gminny (Kończyce, Książniczki)
Mieszkańcy Kończyc:
Zbigniew Jamróz – Sołtys Kończyc
Magdalena Szarek – Golonka – Radna Sołecka
Tomasz Nowak
Sławomir Bieniek
Sławomir Szczupak
Józef Szczupak
Grzegorz Owsianka – Radny Sołecki
Łukasz Ortyl
Przebieg spotkania:

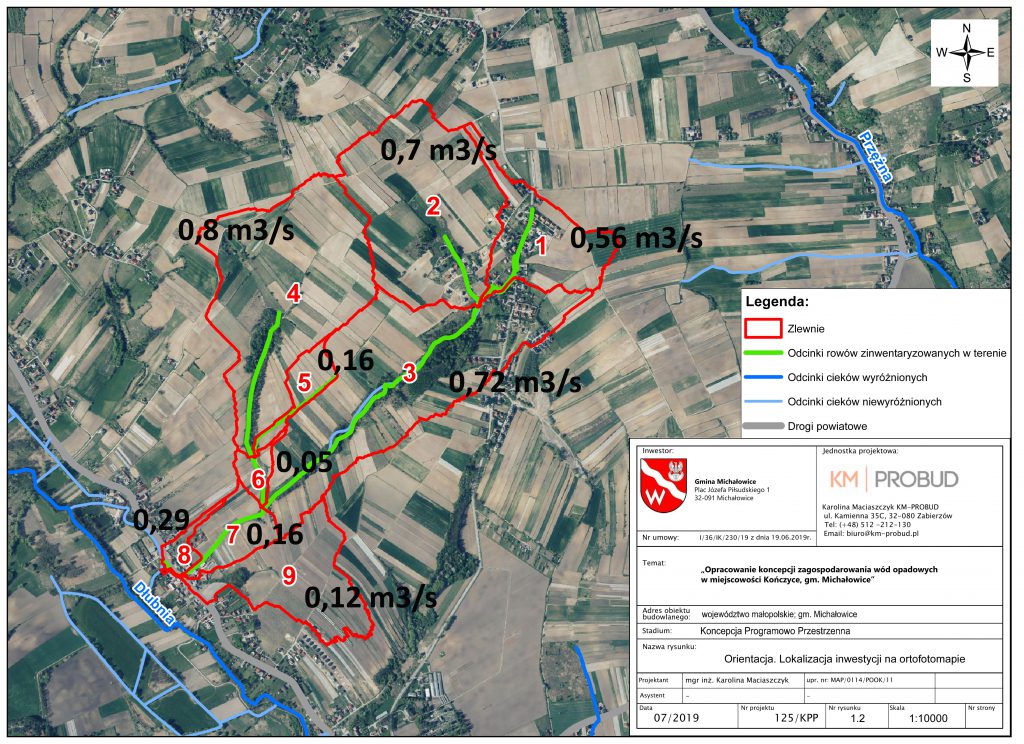

1. Pani Projektant zaprezentowała obecny stan zaawansowania prac nad koncepcją. Wskazała na nowy podział analizowanych podzlewni (w obszarze głównej zlewni). Przedstawiła wyliczenia dla wydzielonych podzlewni i mapę zalewów wygenerowaną na NMT (Wysokościowym Numerycznym Modelu Terenu). Wartości przepływu wody u wylotów podzlewni w m3/s przedstawiono na rysunku i w części opisowej projektu opracowania.
Wyróżnione podzlewnie jako całość podczas nagłych gwałtownych opadów generują przepływy prawie 3 krotni większy niż możliwości przepustu pod droga powiatową w centrum Kończyc.
Wg. przedstawionych wyliczeń podzlewnie 1 i 2 generują przepływ 1,3 m3/s a podzlewnie 3- 6 1,7 m3/s. Podzlewnie 7 -9 generują znacznie mniejsze przepływy.
2. Uzupełniono ankiety szczególnie w zakresie części graficznej dla wskazania zalewów historycznych.
Mieszkańcy na podkładach mapy zasadniczej doprecyzowali zasięgi zalewów i wysokości wody z roku 2010 i lat następnych, jakie wystąpiły na ich posesjach. Pozwoli to skalibrować przygotowany przez Projektanta model zasięgu zalewów i wyznaczyć wstecznie wartość wód opadowych, który ten zalew wywołał.
3. Przedstawione wyliczenia wskazują jednoznacznie na konieczność spowolnienia wód podzlewni 1 i 2. Po sugestii mieszkańców i Projektanta Władze Gminy zgodziły się, iż w tym celu możliwe będzie zagospodarowanie na potrzeby rozwiązań projektowych (np. suche zbiorniki) terenów gminnych na działce 65 (Prawda).
Konieczne też jest spowolnienie wód podzlewni 3 – 6 (zlewnia 5 wejdzie w skład zlewni 4). Projektant przedstawi konieczną kubaturę dla suchych zbiorników w ich obszarze i zasugeruje lokalizację. Ze względu na brak terenów gminnych konieczne będą rozmowy z właścicielami gruntów na których zbiorniki przelewowe miały by optymalne położenia.
Pani Projektant zasugerowała konieczność budowy żłobów kaskadowych w odcinku wylotu podzlewni 4 i 3 oraz w całej długości podzlewni 6.oraz odpowiednich przepustów do rowu w podzlewni 7.
Wody napływające z podzlewnie 7 – 9 powinny zostać przejęte przez istniejące w centrum wsi rozwiązania techniczne po korekcie ich stanu. Oczywiście będą to rozwiązania skuteczne pod warunkiem spowolnienia wody w najpotężniejszych podzlewniach (1-6). Poruszony został również temat podtapiania na tzw.”wyspie” gdzie oczywiście sytuacja ulegnie poprawie jeśli zrealizowane zostaną działania w dolnym biegu zlewni.
Mieszkańcy po raz kolejny zwrócili uwagę, iż konieczne jest pozyskanie gruntu na zrzut wody opadowej z rowów wzdłuż drogi powiatowej od strony Raciborowic w okolicy przepompowni. Pan Wójt obiecał wrócić do rozpoczętych rozmów z właścicielem działki przy przepompowni celem realizacji tej niezbędnej inwestycji która ma również znaczenie dla wód napływających od strony ulicy Rycerza Racibora. Pan Wójt obiecał przeprowadzić w tej sprawie rozmowy w najbliższych 2 tygodniach.
Ubiegając pytanie o stan części Kończyc od strony Ksiażniczek wyjaśniamy, iż ten obszar jest związany z innym działaniem dotyczącym drogi 292. Stan działań na tym odcinku zostanie podany w kolejnych postach dotyczących tego tematu.
